建工集團全力推進安全生產保障儲能電站項目建設

作者:本站發布時間:2022/11/29 13:15:08

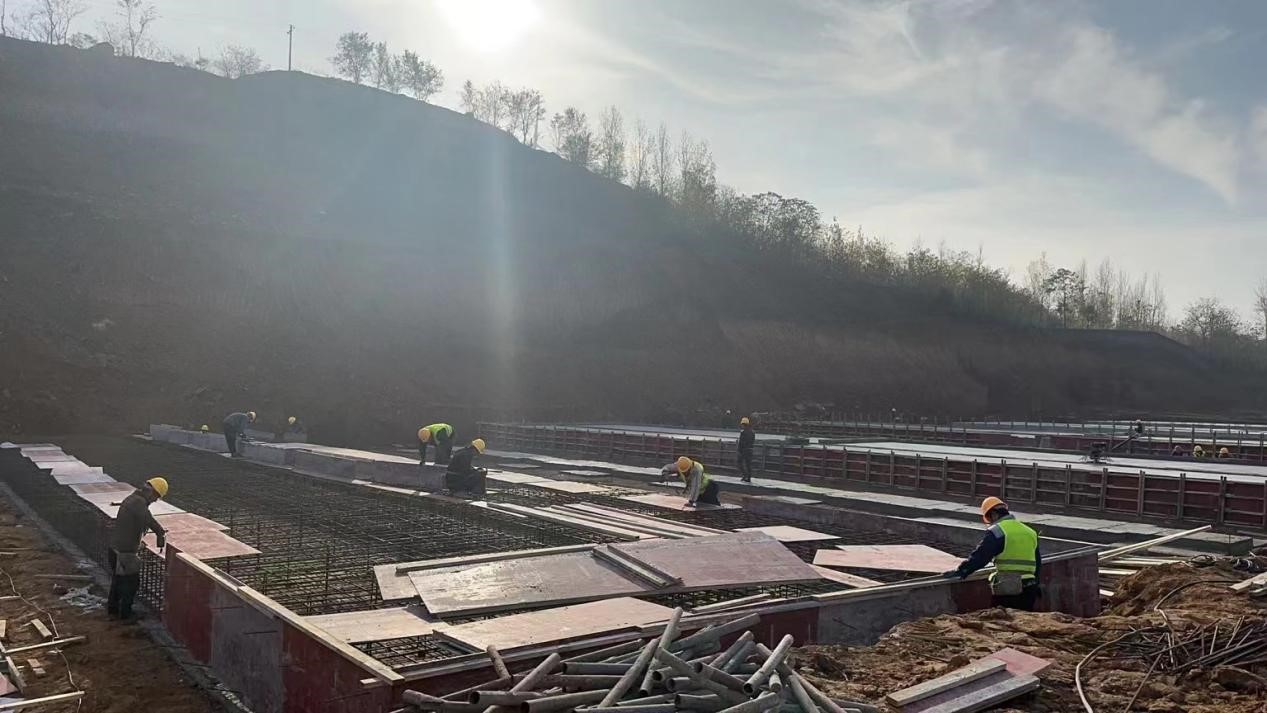

困難時刻不退縮,關鍵時刻顯擔當。當前,正處于疫情防控和安全生產的關鍵期,在建工集團第五安裝項目管理公司承建的24MW/96MWh安全生產保障儲能電站項目工地上,數架工程車有序運轉,工人們穿梭在工地中進行模板施工,一派繁忙景象。施工人員用堅守貢獻力量,晝夜不停歇,與時間賽跑,與困難同行,爭取項目早日完工。


據悉,該項目是集團重點工程,對降低集團能源消耗,推動能源生產和利用方式變革具有重要戰略意義。項目位于平頂山市衛東區力源化工公司廠區內,總用地面積約10527㎡,建設內容包含升降壓變電系統、電站輔助用電系統、96套250kW/1MWh儲能單元系統、電解液事故池以及電站輔助配套設施。項目建成后,可提供實現6307萬度/年的錯峰放電。


   該工程于今年11月9日開始施工,計劃12月25日完工,工期緊、任務重,恰逢當前疫情疫情形勢嚴峻,為了做好疫情防控,保障安全生產,保證施工進度,項目公司經理楊杰親自帶隊,緊急調配人員、設備、物資,倒排工期,與工地負責人王巖及施工人員吃住在工地,分班作戰,晝夜不息。同時備足防疫、生活、生產物資,做到疫情防控不松懈,安全生產不停歇。

截止目前,該工程已完成了10組電池倉、電池罐基礎施工。下一步,第五安裝項目管理公司將戮力同行、攻堅克難,確保工程按期竣工。
